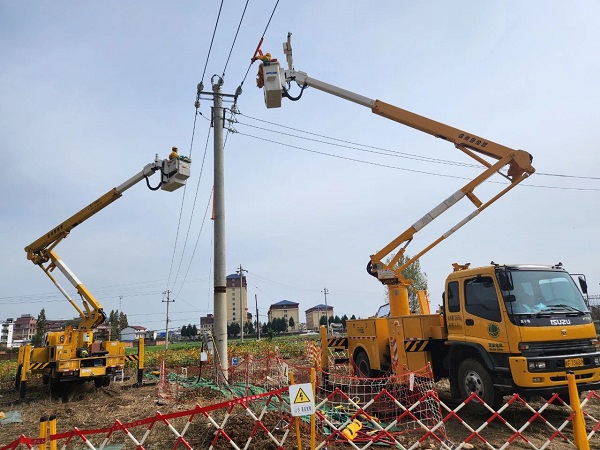

11月4日,国网洋县供电公司联合国网汉中供电公司配网不停电作业分公司,投入绝缘斗臂车、工具车各2辆、10名作业人员,以旁路不停电作业法拆除10千伏118汉江线#9杆引流线,在72个台区9878户用户“零感知”下,用时一个多小时顺利完成了118汉江线#5-#8杆换线前期准备工作,进一步提高线路承载能力,为洋县居民温暖过冬打足提前量。
10千伏118汉江线从贯溪变出线,全长11.5公里,辐射洋县城南9个大型小区、一个康养中心、3个(社区)村共计2.4万名群众用电,迎峰度夏期间最高负荷达434千瓦时。原#5-#8杆为95平方毫米钢芯铝绞线,线径较细、承载量较小,是典型的“卡脖子”线路。为彻底解决存在的问题,提升供电质量,该公司将其列为大修技改项目,将此段更换为240平方毫米架空绝缘线。为保证此次检修工作在安全高效完成的同时保证群众正常用电不受影响,公司运检部、安监部、汉源集团洋县分公司、供电所等专业技术骨干对118汉江线#5-#8杆换线进行3次现场勘查,讨论研究最佳施工方案。并邀请国网汉中供电公司配网不停电作业分公司工作人员赴现场共同勘察,最终确定以负荷转移、带电作业、中压发电车电源接入的作业方案,在不影响群众正常用电的情况下开展引流线拆除工作,用实际行动践行“不停电就是最好的服务”。
施工现场,带电作业小组有条不紊地开展开工前的各项准备工作,工作负责人组织班组成员召开班前会认真交代作业任务、危险点和安全措施。随着工作负责人一声指令,带电作业人员熟练地开展验电、绝缘遮蔽并拆除引流线。工作中,带电作业人员严精细实,认真完成每一项任务。安全督导工作人员对作业全过程进行全面检查,抓严抓实安全工作。秋检工作开展以来,该公司认真落实省市公司秋检工作要求,守牢安全底线红线,严格落实现场安全管控职责,消除设备隐患和缺陷,共计完成了14条线路的树障清理、1条线路负荷分网、2条线路一停多用检修大会战和35千伏华阳变2条新建线路分网投运等重点工作,共计上报执行99项计划工作,其中不停电作业55项,为洋县县域电网冬季安全稳定运行及春节保供电打下坚实基础。
